Kab. Bogor

Bendungan Kering Ciawi dan Sukamahi Rampung 2021

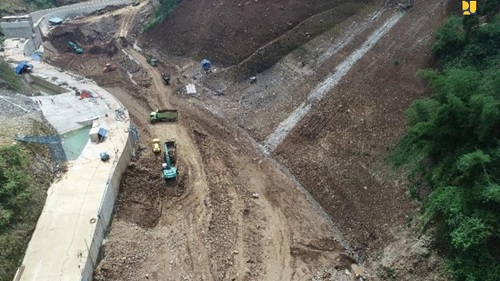

Bendungan Ciawi dan Sukamahi Kabupaten Bogor adalah bendungan kering

BOGOR-KITA.com, JAKARTA – Bendungan kering di Ciawi dan Sukamahi Kabupaten Bogor akan rampung pada 2021 mendatang.

Kedua bendungan ini dikerjakan oleh Kementerian Pekerjaan Umum dan Perumahan Rakyat (PUPR) melalui Balai Besar Wilayah Sungai (BBWS) Ciliwung-Cisadane.

Menteri PUPR Basuki Hadimuljono mengatakan, sebagai bendungan kering maka pengoperasinnya akan berbeda dengan bendungan lain, di mana kedua bendungan ini baru akan digenangi air pada musim hujan. Sementara pada musim kemarau bendungan ini kering.

Bendungan kering di Ciawi dan Sukamahi merupakan yang pertama kalinya dibangun di Indonesia. Kedua bendungan ini bukan untuk keperluan irigasi atau air baku, namun untuk meningkatkan kapasitas pengendalian banjir.

Pembangunan Bendungan Sukamahi yang sudah direncanakan sejak tahun 1990-an, mulai dibangun tahun 2017 dan progresnya saat ini sudah mencapai 60 %.

Baca juga  Komisi III Harap Peristiwa Longsor yang Tewaskan 2 Pekerja di Muarasari Tidak Terulang Lagi

Sedangkan progres lahan yang sudah bebas telah mencapai 40,86 hektare atau 92,67% dari kebutuhan 46,7 hektare.

Pekerjaan berjalan kini meliputi galian tubuh bendungan, grouting tubuh bendungan, bangunan pelimpah (clearing dan pengecoran), pekerjaan hidromekanikal, pembangunan fasilitas umum (gardu pandang, masjid, gudang, landscaping), dan clearing area lahan.

Kontrak pembangunan Bendungan Sukamahi senilai Rp447,39 miliar ditandatangani pada 20 Desember 2016 dengan kotraktor PT. Wijaya Karya-Basuki KSO.

Bendungan Sukamahi memiliki daya tampung 1,68 juta m3 dan luas area genangan 5,23 hektare.

Sementara progres konstruksi Bendungan Ciawi saat ini sudah sebesar 73%. Progres konstruksi bendungan ini lebih cepat dari rencana sebesar 71,5%.

Kontrak pekerjaan Bendungan Ciawi ditandatangani pada 23 November 2016 dengan kontraktor pelaksana PT. Brantas Abipraya dan PT. Sacna.

Baca juga  Jelang Ramadan, THM dan Panti Pijat di Bogor Bakal Dirazia

Pembangunannya telah mulai pada 2 Desember 2016. Pengadaan lahan kedua bendungan dilakukan dengan skema dana talangan di mana kontraktor membiayai terlebih dahulu dan nantinya akan dibayarkan melalui Lembaga Manajemen Aset Negara (LMAN).

Bendungan Ciawi direncanakan memiliki volume tampung 6.05 juta m3 dan luas genangan 39.40 hektar dengan biaya pembangunan sebesar Rp 798,7 miliar.

Bendungan ini didesain untuk mengurangi debit banjir yang masuk ke Jakarta dengan menahan aliran air dari Gunung Gede dan Gunung Pangrango sebelum sampai ke Bendung Katulampa yang kemudian mengalir ke Sungai Ciliwung.

Rampungnya pembangunan Bendungan Ciawi akan mereduksi banjir sebesar 111,75 m3 per detik.

Dari penelusuran debit banjir kala ulang 50 tahun, dengan dibangunnya Bendungan Ciawi dan Bendungan Sukamahi mengurangi debit banjir di Pintu Air Manggarai sebesar 577,05 m3/det.

Baca juga  PKS Kabupaten Bogor Optimistis Menangkan Pilpres dan Pileg 2024

Bila dikurangi dengan debit Sungai Ciliwung yang nantinya dialirkan Kanal Banjir Timur melalui Sudetan Ciliwung sebesar 60 m3/det maka debit di PIntu Air Manggarai sebesar 517,05 m3/det.

Disamping pembangunan infrastruktur fisik, Kementerian PUPR juga memiliki sistem peringatan dini banjir telemetri yang mencatat tinggi muka air di beberapa pintu air dan pos pengamatan seperti Pos Katulampa, Pintu Air Depok, dan Pintu Air Manggarai. Selain itu juga telah diatur tingkat siaga dan kewenangan buka tutup pintu air.

Kementerian PUPR melalui BBWSCC setiap jam-nya melakukan pembaharuan informasi Tinggi Muka Air (TMA) sungai di pintu air/pos pengamatan, cuaca di lokasi dan kategori statusnya, tidak hanya di Sungai Ciliwung tetapi juga sungai-sungai lainnya di area Jabodetabek. [] Admin/pu.go.id
